Proyecto de energía fotovoltaica nunca se ha paralizado, tiene 72% de avance

831

Ante las recientes informaciones ofrecidas a este medio, por parte de campesinos de las veredas de Hoyo Caliente y La Sonora, jurisdicción del municipio de Agustín Codazzi, sobre la paralización del proyecto de energía fotovoltaica para la zona rural, el alcalde Omar Benjumea, desmintió tal aseveración y aseguró que la obra sigue en marcha y registra un avance del 72%.

 “Dejar la cimentación y luego regresar a instalar las baterías, que son importadas, no es abandonar el proyecto que tiene un plazo de ejecución hasta octubre de 2021. La obra está en marcha, solo tuvo un retraso de un mes por la llegada de algunos materiales, sin embargo, se está en los tiempos reglamentarios para cumplir con los prometido al sector campesino asentado en la Serranía del Perijá”, afirmó el alcalde.

Reiteró que esta situación generada por un grupo de campesinos, que de manera irresponsable están informando lo que no es, podría afectar la segunda fase del proyecto de la “Implementación de sistemas autónomos de generación de energía solar fotovoltaica, para la energización de viviendas en la zona rural de Agustín Codazzi”, por más de 13.000 millones de pesos, a través del OCAD-PAZ y que la fecha cuenta con el aval del Ministerio de Minas y Energía.

Esta segunda etapa, de la que espera la aprobación para el 10 de junio, abarcará, junto a la primera, un total de 18 veredas que integran la Serranía del Perijá. Es una obra de alto impacto para la comunidad campesina, afirmó el alcalde.

BUEN BALANCE DEL PROYECTO

Han transcurrido 202 días en la ejecución del proyecto, es decir, 60.4% del plazo programado. Avanza dentro de los rangos normales, cumpliendo con los compromisos contractuales dentro de los plazos establecidos y respecto a la calidad de materiales y procesos. Las denuncias hechas distan de la realidad en campo.

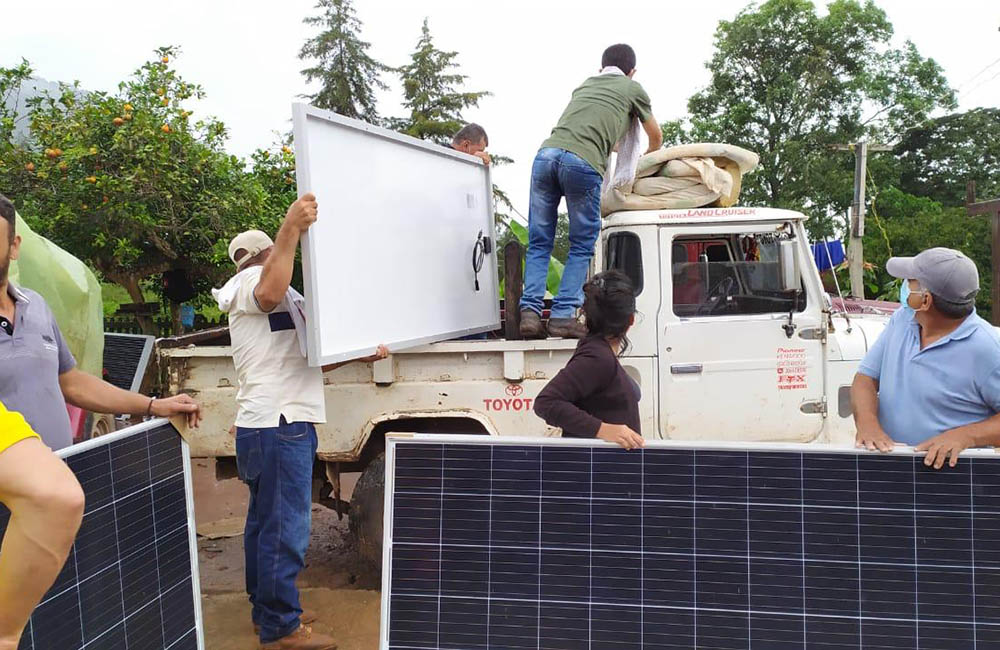

En cuanto a lo financiero, la inversión programada es de $6.975.878.352, siendo la ejecutada, $6.267.453.011. El avance traducido a componentes, es de 80 gabinetes armados con sus equipos internos, 330 paneles solares y 131 baterías para el beneficio de 365 usuarios.

De acuerdo a lo explicado por Marlon Díaz, interventor de la obra, el proyecto tiene tres fases: Replanteo de beneficiarios, cimentación e instalación y puesta en funcionamiento de los sistemas. Es un proyecto en zona rural dispersa, por su naturaleza las intervenciones hechas son poco visibles en masa, hasta tanto se consignan en un informe que las compile o se hagan visitas a cada uno de los lugares beneficiados.

Los implementos como baterías, que son el alma del sistema, son importados y almacenados por seguridad y condiciones de tenencia en sitio diferente a los de la obra.

En estos momentos, se está en la primera fase y al mismo tiempo, se está avanzando en varias veredas como El Pozón, donde se hicieron 30 instalaciones. Ya se está trabajando en la vereda 7 de Agosto, donde se harán 70 instalaciones en total.

Específicamente en Hoyo Caliente, se está en la fase de cimentación,  en ningún momento ha estado paralizada. Faltan 5 meses para culminar el proyecto, incluso se está más adelantado de lo que se esperaba.

Dentro de la minuta contractual por la complejidad y proceso que implica la importación de los componentes del sistema, el suministro de estos, es ítem de obra de alto valor, incluso más que la instalación misma, en ello se justifica el porcentaje de avance, toda vez que el contratista ya presentó la totalidad y disposición de los materiales.
